Réalisation de la chaufferie biomasse et de la station de pompage à Amiens (80) - VINCI Construction

Compatibilità
Salva(0)
Condividi

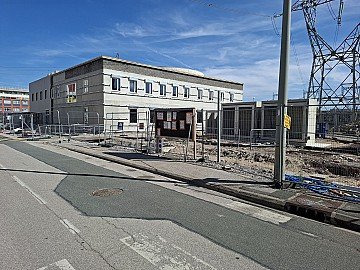

Côté chaufferie biomasse, les étapes clés s’enchaînent avec la livraison de la zone destinée aux différents process en janvier dernier et la pose du dernier prémur achevée en mars. La zone silo a quant à elle été livrée début avril pour accueillir le futur pont roulant.

Au total, 24 compagnons ont été mobilisés au pic de production en travail posté, ils sont aujourd’hui 8 à poursuivre les travaux.

Quelques chiffres :

  • 1 575 m² de prémurs teintés dans la masse
  • 1 400 m² de prémurs teintés matricés
  • 950 m² de prémurs gris

Côté station de pompage, le fonçage des palplanches est terminé et la réalisation du radier est en cours.

Grâce à ce projet, 41 000 tonnes de CO₂ seront économisées chaque année, en produisant de la chaleur à partir de matière première renouvelable d’origine naturelle.
